Kurz vor den Weihnachtsferien der aktuelle Stand des 1. Bauabschnitts der OKS Ramsdorf.
Nachdem der Burgplatz pünktlich zum Nikolausumzug fertig gepflastert und freigegeben wurde, sind in der letzten und in dieser Woche die letzten Tiefbauarbeiten auf dem Marktplatz vorgenommen worden.
Die Pumpenkammer ist mit der entsprechenden Technik ausgestattet worden; die Leitungsverbindungen zum Fontänenfeld, die Stromversorgung zum Verteilerkasten sowie der Wasseranschluss der RWW an das Wasserversorgungsnetz sind gelegt und angeschlossen worden.

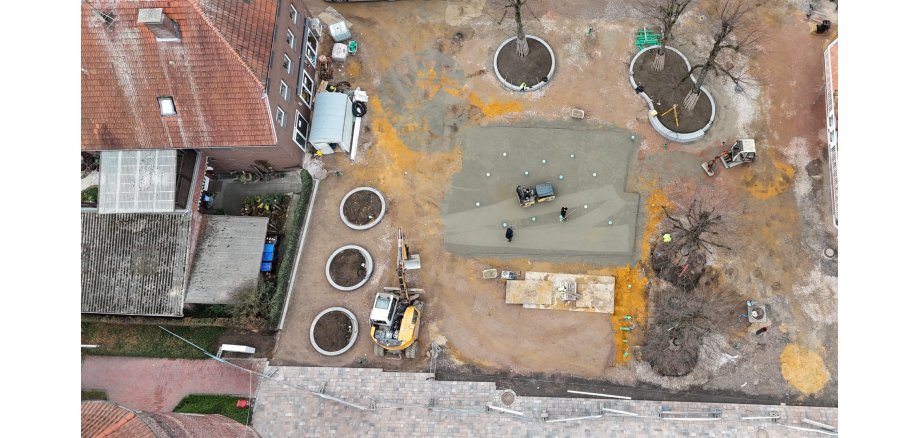

Die Pumpenkammer und das Fontänenfeld wurden eingesandet; das Fontänenfeld wurde mit Drainbeton abgedeckt und für den Schotteraufbau zur Pflasterung vorbereitet.
Die Baumscheiben der drei neuen Bäume sowie die der Bestandsbäume wurden gesetzt; die zwei fehlenden Baumscheiben können nach dem Leitungsanschluss der RWW jetzt auch gesetzt werden.
Der 1. Bauabschnitt der OKS Ramsdorf verabschiedet sich dann ab Freitag in die Weihnachtsferien.
Wiederaufnahme der Baustelle (Witterungsabhängig) ist für den 05.01.2026 geplant. Dann wird der Aufbau der Pflasterung auf dem Marktplatz fertiggestellt und die Pflasterung bis zur Langen Straße weitergeführt. Parallel dazu werden die neuen Leitungen der Versorger (RWW, Westnetz, Deutsche Glasfaser und Telekom) in der Langen Straße verlegt, und danach mit dem Aufbau der Pflasterung und der Pflasterung in der Langen Straße abgeschlossen.
Hier noch ein Link für ein Baustellen-Video von Michael Wilger aus Ramsdorf auf YouTube: https://www.youtube.com/watch?v=rfaELTHUiRI
Das gesamte Team für den 1. Bauabschnitt (GalaBau Reining, Flick Ingenieurgemeinschaft, Salisbury GmbH, Udo Sandmann) sowie die Stadtverwaltung Velen wünscht allen BürgerInnen eine besinnliche Weihnachtszeit und einen Guten Rutsch ins Neue Jahr 2026.
