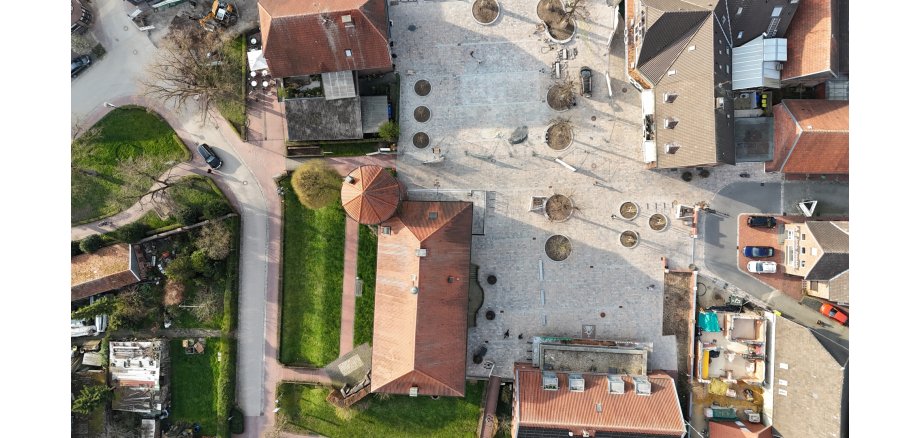

Aktueller Stand 1. Bauabschnitt 13. KW


Der 1. Bauabschnitt macht immer weitere Fortschritte. In der letzten Woche begannen die Pflasterarbeiten vor der Bäckerei Kremer. Der Teil der Fahrbahn ist heute fertiggestellt und für den Autoverkehr frei gegeben worden. Die Fußgänger können noch entlang des ehem. Schuhhauses Kipp in Richtung Lange Straße gelangen.

Sobald der Teil der Langen Straße gepflastert ist, werden die Fußgänger über die Baustelle zur Langen Straße geleitet und der Fußweg vor Kipp wird gepflastert.

Parallel wurde im unteren Bereich der Langen Straße (Volksbank bis Blumen Ehling) die Rinne gesetzt, so dass in Richtung Volksbank von Bäckerei Kremer kommend das Pflaster fortgeführt wird; der letzte Teil der Rinne wird diese Woche gesetzt. Wenn die Volksbank erreicht wird, wird der Fußweg wieder über den Burgplatz und die Lange Straße zur Volksbank freigegeben.

Die Sitzblöcke vor dem Rathaus und der Eisdiele sind gesetzt worden. Sie werden noch mit einer Holzauflage und einer Beleuchtung versehen. Die Holzauflage kommt auch auf die erhöhten Baumscheiben.

Ende letzter Woche wurde der erste Funktionstest des Fontänenfeldes erfolgreich abgeschlossen (Foto). Die letzten Anschlüsse und die Übergabe finden in der nächsten Woche statt.

Das Geländer an der Burgrampe sowie der Handlauf an den Treppen vor dem Burgeingang wurde heute installiert (Foto).

Die Bewässerungstechnik in den Baumscheiben und Grünflächen ist eingebaut.

Die Beleuchtung auf dem Burg- und Marktplatz wird diese Woche installiert und angeschlossen. Die Leuchtwerbung "Rathaus Ramsdorf" ist neu installiert worden.

Die offizielle Eröffnung des 1. Bauabschnittes ist auf den 17.04.26 um 16.00 Uhr terminiert worden und findet vor dem Burggenuss statt. Alle BürgerInnen sind dazu recht herzlich eingeladen. Bekanntmachungen werden in den nächsten Tagen veröffentlicht, bzw. in den Geschäften ausgehangen.
